第21周-百仕威电子(泰国)新建工厂项目简报
一、项目概况
百仕威电子(泰国)新建工厂项目位于泰国巴真府西马哈坡县304工业园,,,,,,,处于泰国繁华的工业中心地带,,,,,,,工厂靠近林查班港(118公里),,,,,,,距离素万那普机场2幼时车程,,,,,,,这确保了公司高效的全球物流配送。。。。。。由百仕威电子(泰国)有限公司建设,,,,,,,中电二(泰国)有限公司施工,,,,,,,旨在打造全球化的智能节造产品工业园。。。。。。
二、本周进度
(一)土建工程

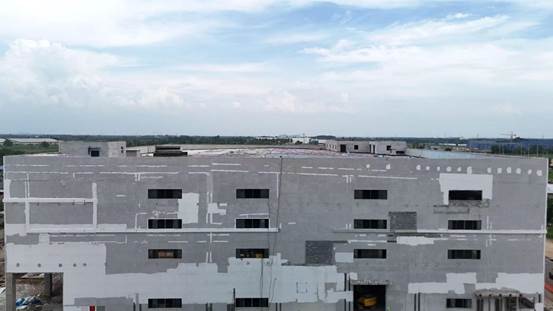

抹灰与腻子:一至四层墙体抹灰及表墙腻子实现。。。。。。
路路与砌筑:南侧、东、西侧路路浇筑实现,,,,,,,北侧施工中(50%);;;;;;电井砌筑、4#门卫主体、二次机构砌筑抹灰实现,,,,,,,5#门卫二次结构砌筑、围墙栏杆装置实现。。。。。。
食堂施工:主体实现,,,,,,,一、二层砌筑(除新增墙体)实现,,,,,,,内墙装建中。。。。。。
墙面腻子:一至四层实现,,,,,,,部门传染处置。。。。。。
屋面防水:卷材实现,,,,,,,防护;;;;;;げ憬街65%。。。。。。
围墙与脚手架:围墙施工实现,,,,,,,表墙脚手架拆除实现。。。。。。
(二)机电装置工程

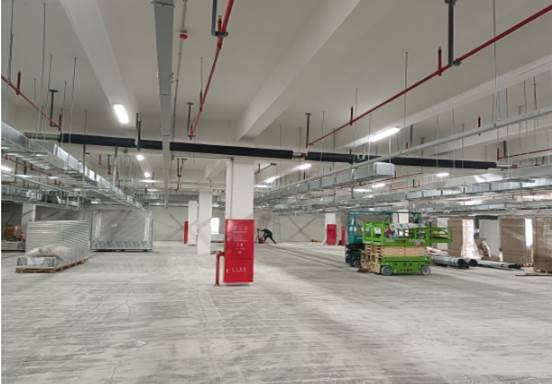

管路与桥架:消防管路及支架装置实现;;;;;;桥架、配管、装灯进入扫尾阶段。。。。。。

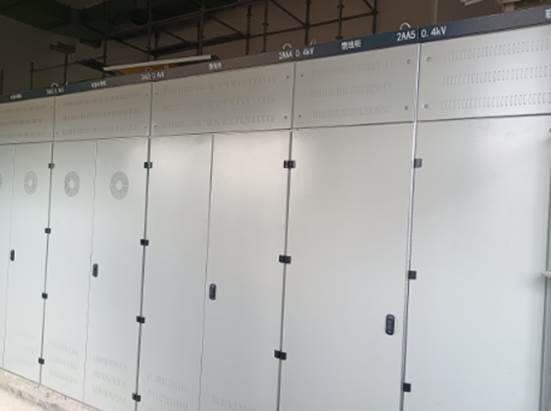

电气基础:配电柜装置实现90%,,,,,,,桥架装置实现90%。。。。。。
(三)二次干净机电装建工程
地面找平与涂装:

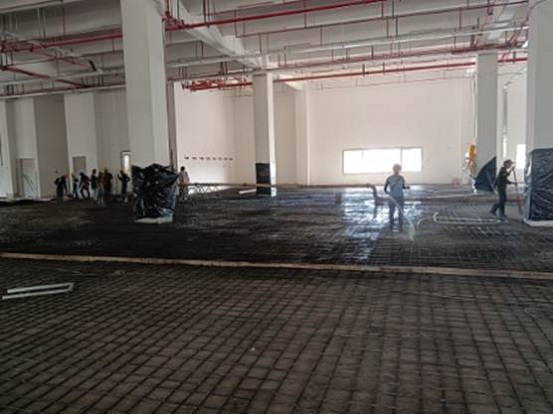

1. 一层:冲压车间地面开挖实现,,,,,,,碎石回填施工70%;;;;;;收货区、注塑区找平层钢筋绑扎60%,,,,,,,混凝地皮面分区浇筑30%。。。。。。
2. 二层:混凝土找平层实现;;;;;;底涂、中涂施工95%;;;;;;干净区洗面、导电、刮砂、面层施工中;;;;;;卫生间防水实现,,,,,,,墙面地面贴砖施工中。。。。。。
吊顶施工:
1. 二层干净区吊顶、隔墙板、门窗、打胶施工实现95%;;;;;;
2. 二层走廊吊顶、隔墙板施工30%
暖通:
1. 二层所有主支管实现100%;;;;;;高效风口加工件对接施工30%;;;;;;
2. 二层空调设备装置60%,,,,,,,对接风管加工中;;;;;;
3. 至屋面排烟立管装置60%
管路:
1. 二层干净区空调水主管路施工实现100%,,,,,,,支管在施工10%
2. 二层机房空调设备配管20%
3. 二层干净区消防下喷实现80%;;;;;;消火箱装置配管80%
电气:
1. 二层桥架装置80%
2. 二层干净区照明配管、穿线60%
3. 二层非干净区灯槽装置90%
4. 二层配电柜装置20%
5. 二层自控配管、消防电实现50%
三、累计进杜纂总体进度
累计进度:土建95%,,,,,,,机电装置85%。。。。。。 总体进度:土建95%,,,,,,,机电装置大部门实现。。。。。。

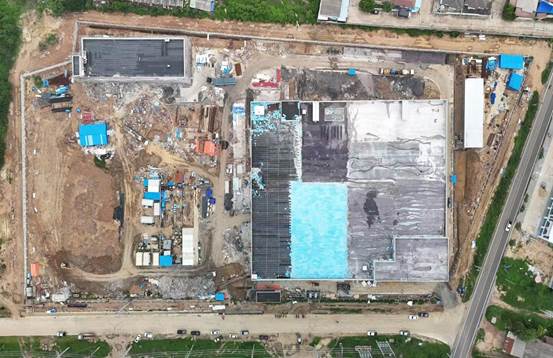

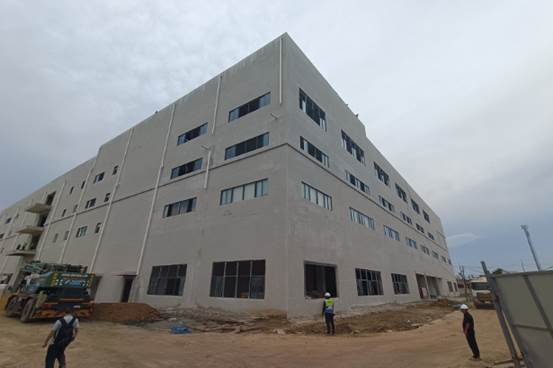

现场形象照片
